15.10.2021

Heli-Einsatz bei Leitungserrichtung

Die neue Leitung verläuft über die Gemeindegebiete von Groß Gerungs, Zwettl, Schweiggers, Waldenstein, Hoheneich, Großschönau, Kirchberg am Walde und Gmünd

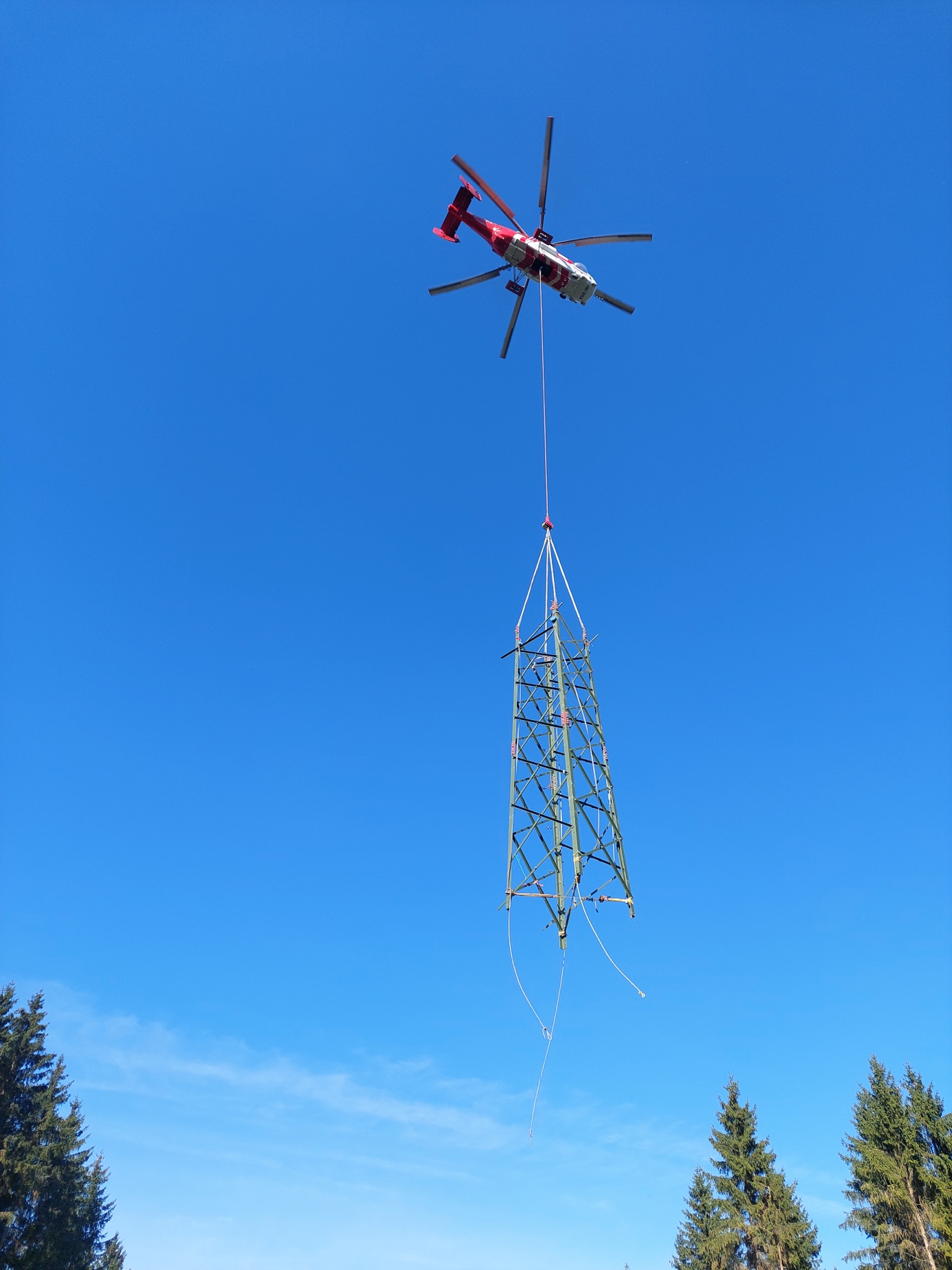

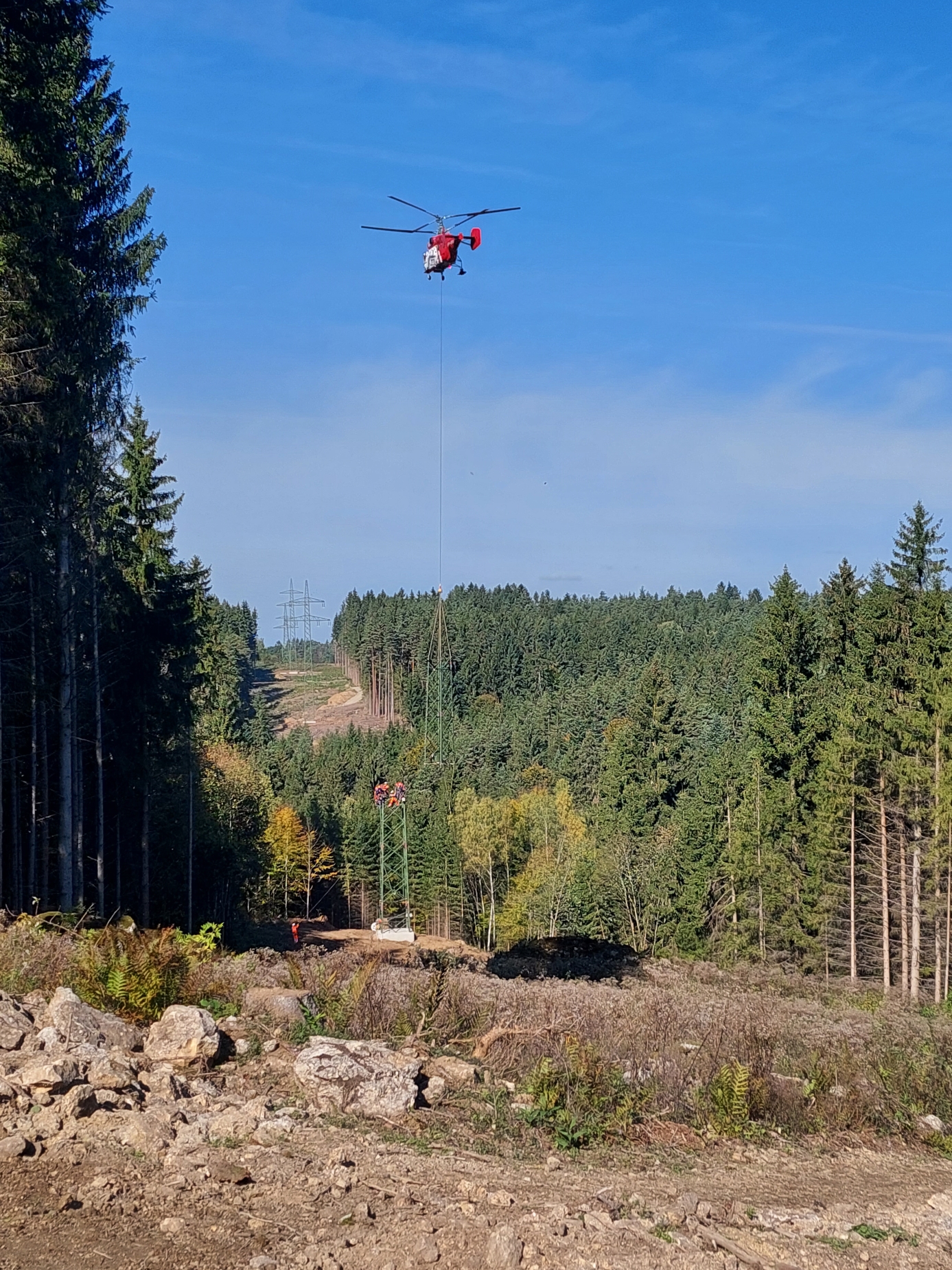

Stromleitungen führen manchmal durch unwegsames Gelände – so auch zwischen Groß Gerungs und Gmünd, wo aktuell eine neue Stromleitung errichtet wird. Nahe Rosenau Schloß ist die Errichtung eines Weges zum Maststützpunkt nicht möglich, sodass beim Mast-Aufbau ein Heli zum Einsatz kommen muss. „Die Prüfung der Alternativen ergab als technisch und wirtschaftlich sinnvollste Variante den Einsatz eines Helikopters. Aufgrund des großen Gewichts der einzelnen Mastteile brauchen wir hier einen Spezialhubschrauber mit entsprechender Nutzlast“, berichtet Netz NÖ Sprecher Stefan Zach.


110-kV-Leitung Groß Gerungs-Gmünd

Die 110-kV-Freileitung zwischen den Umspannwerken Groß Gerungs und Gmünd ersetzt die 1958 errichtete 110-kV-Einfachleitung, die aufgrund ihres Alters ersetzt werden muss, zwischen den Umspannwerken Zwettl und Gmünd. Durch die neue Trassenführung und den 110-kV-Ringschluss im nordwestlichen Waldviertel unter Einbeziehung des Umspannwerkes Groß Gerungs erfolgt eine wesentliche Erhöhung der Versorgungssicherheit dieser Region. Nach der Inbetriebnahme der neuen 110-kV-Doppelleitung wird die bestehende Leitung mit 124 Masten ab dem Frühjahr 2022 abgetragen.

Im Jänner 2021 wurde mit der Fundierung der Maste von Gmünd in Richtung Groß Gerungs begonnen. Nach der Montage der Maste erfolgt der Seilzug im Herbst. Die Inbetriebnahme ist für Ende 2021 geplant.

Die neue Leitung verläuft über die Gemeindegebiete von Groß Gerungs, Zwettl, Schweiggers, Waldenstein, Hoheneich, Großschönau, Kirchberg am Walde und Gmünd.


Daten und Fakten zum Projekt
  • Planungsbeginn: 2010
  • Baubeginn: Jänner 2021
  • Inbetriebnahme: Ende 2021
  • Gesamtfertigstellung: Frühjahr 2022
  • Investitionskosten: 16 Mio. Euro
  • Länge der Leitung: 23,3 km
  • Errichtung von 83 Gittermasten mit einem Gewicht von rd. 1.000 Tonnen
  • Abtragung der bestehenden Leitung mit ca. 23 km Länge und 124 Gittermasten
  • Leiterseile: rd. 140 km


Netz NÖ

Für den Transport und die Verteilung von Strom verfügt Netz NÖ in Niederösterreich über ein modernes Leitungsnetz mit einer Gesamtlänge von rund 54.016 km Mittel- und Niederspannungsleitungen und ca. 1.418 km 110 kV Leitungen.


Fotocredits: © Cteam Leitungsbau Österreich GmbH

Fotodownload
Bild 1
Bild 2
Bild 3

Alle Fotos können im Rahmen der redaktionellen Berichterstattung bei Nennung des jeweiligen Copyrights honorarfrei veröffentlicht werden.
Zurück zur Übersicht
Archiv
2024 (5 Pressemeldungen)
2023 (25 Pressemeldungen)
2022 (11 Pressemeldungen)
2021 (12 Pressemeldungen)
2020 (10 Pressemeldungen)
2019 (9 Pressemeldungen)
2018 (5 Pressemeldungen)
Pressekontakt
Mag.(FH) Michael Kovarik, MA
Pressesprecher

Netz Niederösterreich GmbH
EVN Platz, 2344 Maria Enzersdorf
T + 43 2236 200-12062
F + 43 2236 200-82062
M + 43 676 810 32062
michael.kovarik@netz-noe.at
www.netz-noe.at
